新华社伦敦1月28日电(记者杨海若)英国欣克利角C核电项目承建方之一的法国电力集团27日表示,新冠肺炎疫情造成的延误将使项目成本增加约5亿英镑,并将预计投运日期推迟到2026年。
该集团说,项目1号机组的投运时间由最初宣布的2025年底推迟到2026年6月。项目完成的成本从2019年预估的215亿至225亿英镑区间提高到目前的220亿至230亿英镑区间。

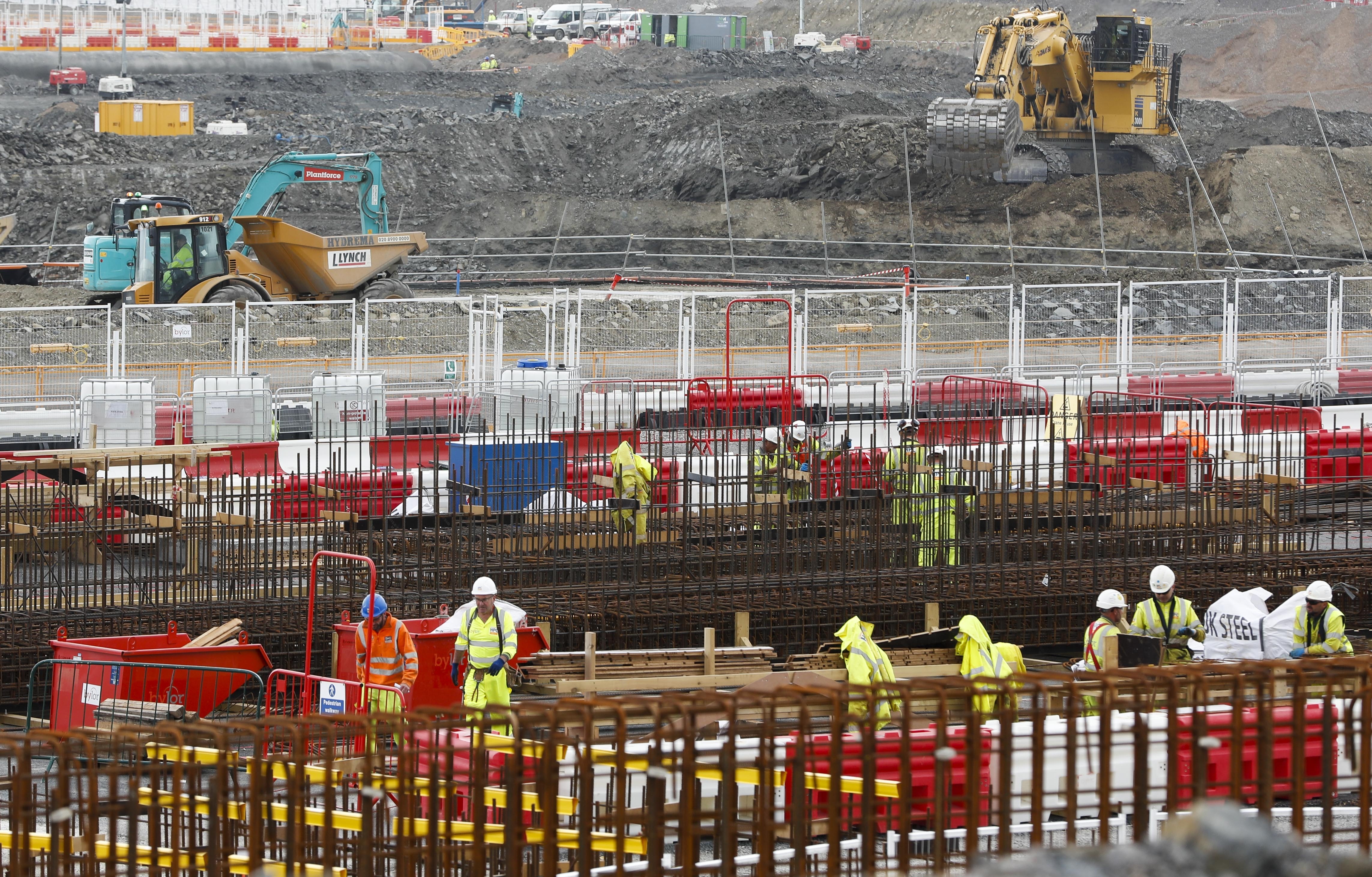

图为欣克利角C核电项目施工现场资料照片。新华社记者韩岩 摄
该集团同时表示,尽管受到新冠肺炎疫情影响,欣克利角C核电项目2020年在设计执行计划和设备制造方面仍然取得了重大进展。项目目前的目标是在2022年底拆除1号机组的穹顶。
分析人士指出,法国电力集团以2015年价格为基础价格计算成本以维持一致性,但考虑通货膨胀因素后,实际上涨费用可能会更高。
英国欣克利角C核电项目由中国广核集团牵头的中方联合体与法电集团共同投资建设,项目建成后,将满足英国7%的电力需求。
