粤港澳大湾区首个“华龙一号”项目核心部件整体吊装工作完成

2021-03-25 14:57:00来源:央视新闻编辑:

近日,正在建设中的广东惠州太平岭核电项目“华龙一号”机组,完成了核心部件的整体吊装,这是粤港澳大湾区建设的首个“华龙一号”核电机组。

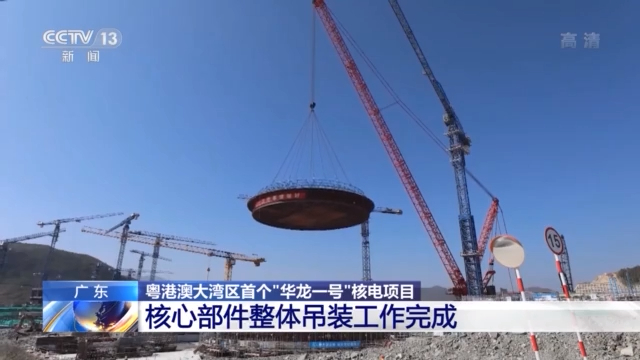

此次吊装的是“华龙一号”核电机组的钢衬里底板及截锥体模块,总重量达220吨,在我国核电建设中首次实现了该部件的整体模块化施工。在吊装过程中,使用2000吨起重机将模块提升至60米,在反应堆厂房上方缓缓下落,吊装过程历时99分钟。

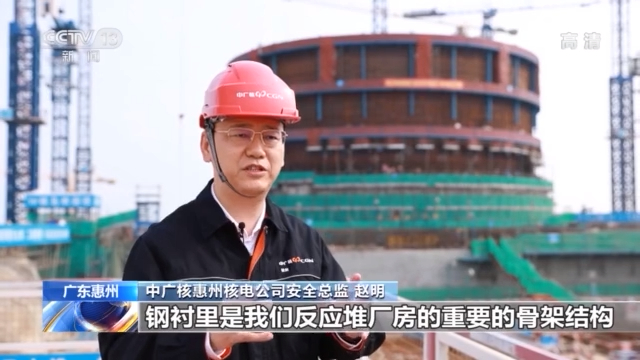

中广核惠州核电公司安全总监 赵明:钢衬里是我们反应堆厂房的重要的骨架结构。以前钢衬里底板它都是在车间,由10多块底板搬到现场,然后进行焊接拼装。现在的做法是在现场把它做好,整个拼接好,焊接检验都达标之后,用大型的吊机一次性把它吊装就位。


据介绍,由于此次吊装的模块不仅重量大,并且面积非常大,因此在吊装过程中,对于模块的形变控制要求极高,吊装精度要保证在2厘米之内。虽然难度大,但是与以往的一块块钢板现场拼接相比,整体吊装能够提前把控钢板的焊接质量,减少交叉作业风险,同时有效提高工程建设效率。

中广核惠州核电公司安全总监 赵明:经我们测算(整体吊装),对于整个项目建设的关键路径,工期节省了两个月。

此次完成吊装的太平岭核电项目,共规划建设6台“华龙一号”核电机组,目前1、2号机组已全面开工建设,首台机组计划于2024年建成发电。

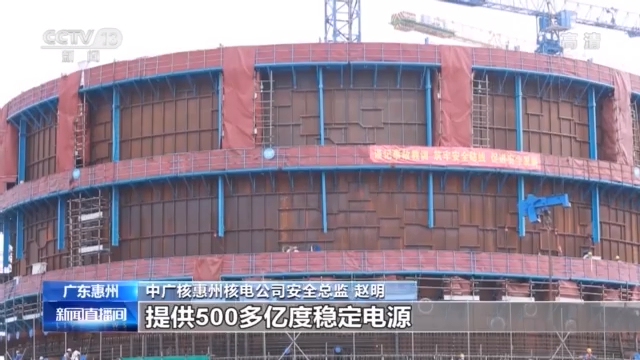

中广核惠州核电公司安全总监 赵明:待6台机组都投产发电之后,每年能够为大湾区提供500多亿度稳定电源,实现绿色GDP近200亿元,推动地方经济快速发展。
